目前用于隧道超前预报的方法很多,主要为地质分析法、物探法、超前钻探法等。地质分析法、物探法所使用的设备轻、占用掌子面时间短,但预报成果主要用于对隧道掌子面前方地质条件的定性分析评价,其预报精度和有效范围很难满足工程要求;超前钻探法直观,能准确反映隧道掌子面前方地质情况,但占用隧道掌子面时间长、效率低。为了保证隧道施工安全和高效,将各种超前地质预报方法有机结合,建立完善的超前地质预报技术体系,以便取长补短、提高工效、节约成本。

第一,收集和利用隧道勘察阶段的地质成果,根据岩溶发育程度、地质灾害危害程度、断层带稳定程度、物探异常等地质复杂程度进行隧道工程各里程段的施工地质超前探测分级。

第二,按不同分级的施工地质超前探测组合模式,合理选择超前探测方法进行施工地质超前探测,并根据超前探测成果动态调整分级。

第三,对施工地质超前探测资料进行综合分析,编制超前探测成果,作为动态设计依据。

施工地质超前预测预报技术流程如图6-1所示。

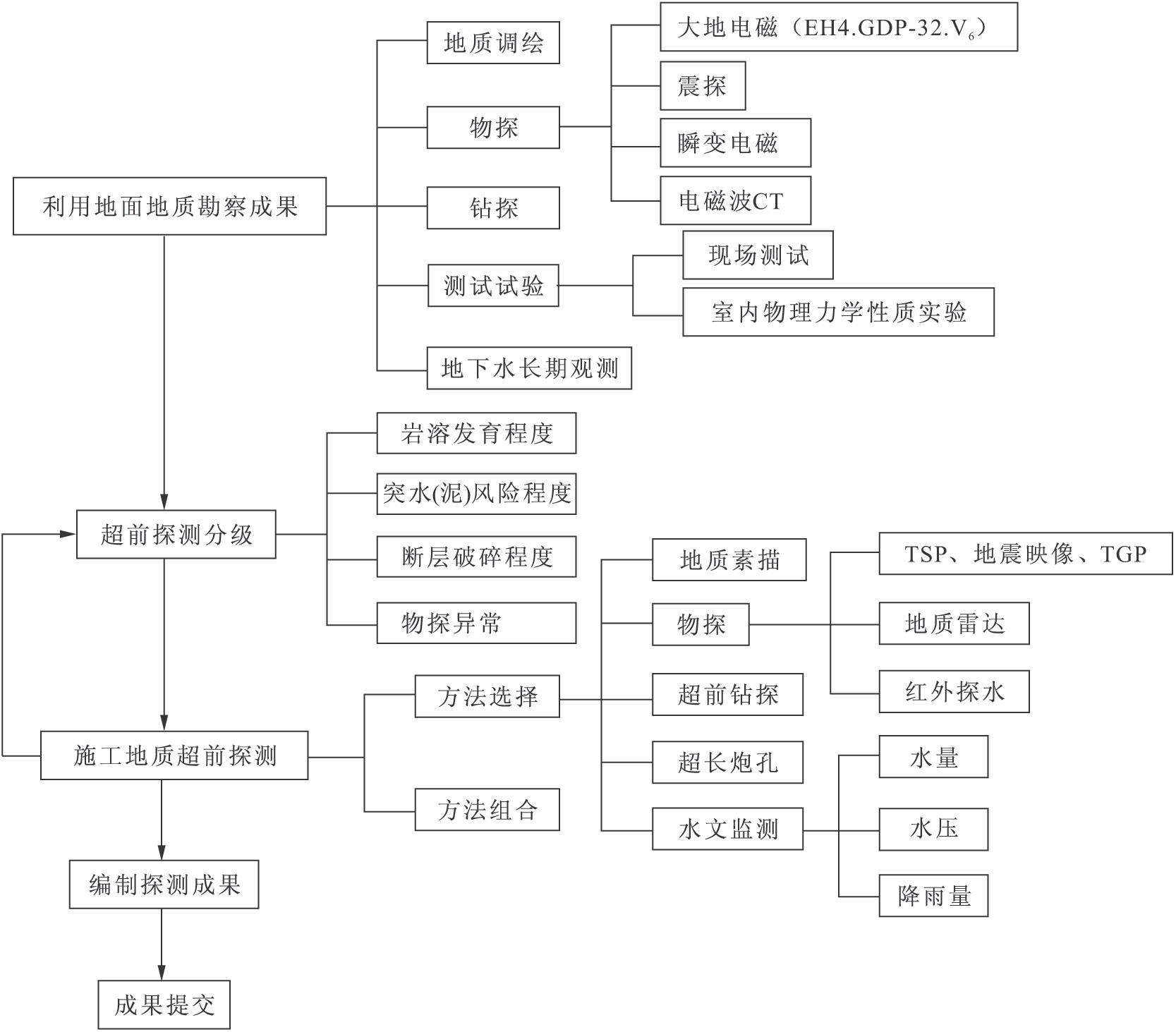

图6-1隧道施工地质超前预测预报技术流程图
